产地 | 南宁 |
---|---|
周期 | 2 |
工程类型 | 防水工程 |
品牌 | 致远防水 |
型号 | 0821 |
产品单价 | 1 |
广西地下室防水工程**致远防水
官网://www.gxzyfs.com/
一、地下室底板防水施工

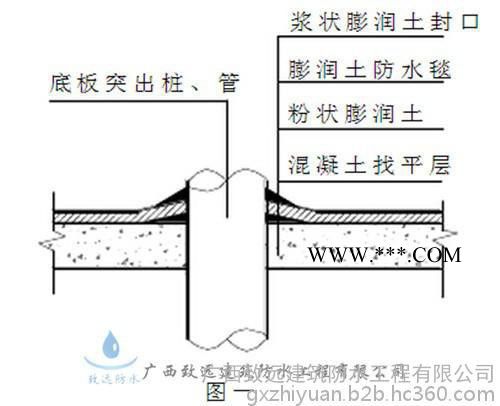

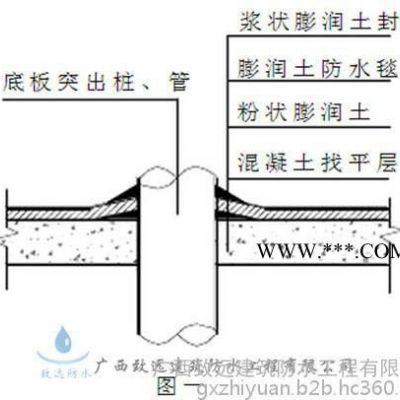

1、防水毯的铺设。找平层混凝土终凝后即可铺设防水毯,铺设时,防水毯面层的无纺布一侧应对着遇水面(即朝下),防水毯与找平层的固定用射钉(钢钉),钢钉长25mm,钢钉沿防水毯的纵横向接缝均匀布置,钢钉间距为300mm,如遇突出板底的桩、管等物时,应在此部位出口上用浆状膨润土封口。纵横接缝搭接长度不小于100mm。相邻端头接缝错开间距不小于300mm。底板四周防水毯的铺设应超出地下室外墙面,**小不小于300mm,同时要满足相邻端头接缝错开间距**小值的规定,并采取措施加以保护,防止踩踏、浸水等引起的损坏,影响整体防水效果。

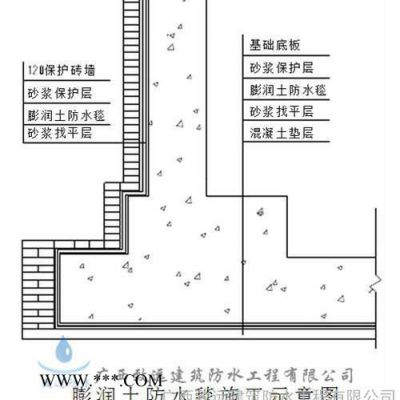

2、保护层的施工。防水毯铺设完毕后,铺设砂浆保护层
二、地下室外墙防水施工
1、基层处理
(1)地下室外墙面的灰尘、浮浆用钢丝刷清理干净。
(2)宽度超过40mm的裂缝、缺口及蜂窝等表面不平整的部分用与墙体同等级的去石混凝土(砂浆)修补平整。
(3)超过墙体表面20mm的突出物(模板接缝处的漏浆、混凝土接槎处的不平整、模板拉结筋等)需凿除或切割,做到墙体表面基本平整。
2、防水毯铺设
(1)防水毯铺设由下往上竖向铺设,面层的无纺布一侧朝向填土或防护墙,下部预留足够的与底板防水毯的搭接长度,接缝搭接长度、钢钉间距、相邻端头接缝错开间距等与底板防水毯的铺设要求相同。
(2)为保证防水毯稳固服帖地固定在墙面上,除在端部和接缝处用钢钉固定外,应视情况在整幅防水毯中间增设一定数量的钢钉。

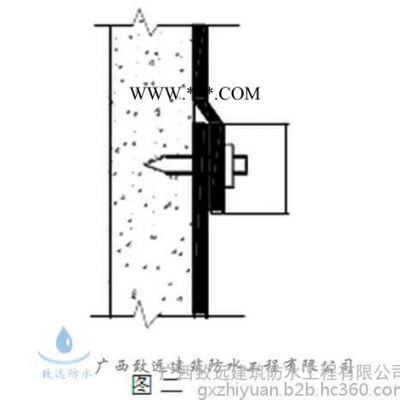

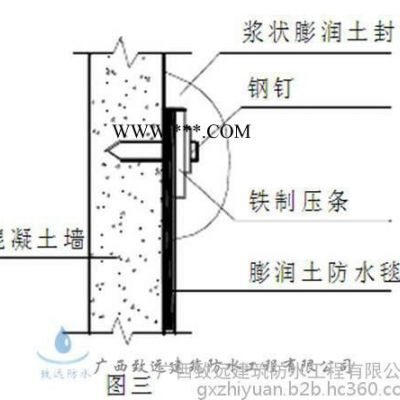

(3)防水毯的收口部位用铁制压条钉钢钉压住,压条宽度不小于25mm,钢钉间距不大于300mm,然后用浆状膨润土封口。遇穿墙管道或预留洞口时,在管道中间加设膨润土止水带,在管道出口处用浆状膨润土封口,如图四所示。
(4)墙体底部防水毯与底板预留防水毯端部拉紧搭接,用钢钉固定,以形成一个完整的防水体系。
(5)防水毯安设后若有损坏,可裁剪一块完整的防水毯,其尺寸每边比损坏尺寸放大100mm,沿周边用钢钉固定即可。
3、护墙及回填土
(1)护墙的砌筑应在墙面防水毯铺设完成后立即进行,护墙砌筑要求与砖砌体相同,砌筑时要防止砖或灰刀损坏防水毯的无纺布面层,护墙与防水毯间的间隙在护墙砌筑时用砂浆填实。
(2)护墙砌筑完毕即可进行土方回填,其技术要求同一般回填土。当无护墙时,为防止硬物对防水毯可能造成的破坏,必须清除土中的石块、木块、混凝土块及其它尖角物品,回填应分层夯实,密实度不小于90%。
地下室防水工程一直都是地下室施工的重点和难点,找专业的防水公司来做在施工质量上才更加有保障。广西致远建筑防水工程有限公司是一家专业的建筑防水工程公司,本着“顾客至上,服务到家”的服务宗旨,采取透明报价,坚持诚信为本,以**的质量赢得消费者和市场的认可,致远防水期待与您的合作。欢迎来电咨询:400-877-6785.
